北京智能化弱電系統工程設備搬遷有哪些步驟?凱源恒潤北京監控安裝工程公司分享機房弱電設備搬遷注意事項!
設備遷移是指從硬件設備及業務系統停運、拆卸下架、更換機柜、內外網分區域部署、 重新上架、系統開機運行的過程,此過程是遷移工作的重點之一,需做好詳細的規劃,保證遷移工作的順利進行。
遷移前應關閉網絡設備及服務器系統,具體步驟及內容如下:
(一)停機步驟
1、系統停運時間應和用戶方協商決定進行設備第一次遷移;
2、對網絡通信設備、服務器系統及存儲備份系統停運前應事先由用戶、應用系統維護單位溝通進行數據備份和停機;
3、確認設備配置及系統配置文件已做好記錄和備份;
4、網絡通信設備:配置備份,關閉系統,切斷電源
5、存儲系統停機:磁盤陣列關機,切斷電源;光交換機關機,切斷電源;
6、備份系統停機:備份服務器和磁帶庫關閉系統,切斷電源;
(二)注意事項
1、設備停機時應按各設備使用單位,按不同業務系統進行有序停機;
2、設備切斷電源前,應確認設備已經完全關閉,部分設備關機時間較長,應等其風 扇完全停轉后切斷電源;
3、確認業務系統軟件停運注意事項,嚴格按照系統軟件停運步驟進行操作;
4、停機順序按照先停運業務系統,再停運數據庫、存儲系統、備份系統、網絡系統 的原則進行;
5、系統停機時如發生軟件或系統故障,應先排除再進行停機操作,不得野蠻停機, 確保操作系統和業務軟件系統停運時無故障;
6、切斷電源時應先關閉電源插座,再拔設備電源。
待機房設備全部停運并切斷電源后,方可對設備進行拆卸,設備拆卸步驟和注意事項如下:
(一)拆卸步驟
1、拆卸應本著“先外后內,先周邊再主體”的原則;先拆卸設備周邊連接附件及線 纜,再拆卸主機;
2、設備下架時應由上自下,對機柜內設備進行逐一拆除,并按照業務系統進行分類, 待新機柜安裝好后設備再安裝于指定地點。
(二)注意事項
1、拆除設備時確認周邊設備已經全部斷開連接,防止線纜下架時拖連;
2、拆卸設備時應注意對設備保護,對體積和重量較大的設備需提供托架;
3、設備拆卸時應按照要求佩戴靜電保護設備,如:靜電護腕等,確保拆卸時靜電不 會對設備造成損害;
4、設備碼放時應嚴格遵守設備的放置要求,杜絕將設備倒置、傾斜等隨意堆放;
5、小型機、存儲、核心交換機等設備體積大、重量較重,拆卸時應注意人員及設備 的保護,確保設備和人員安全。
6、設備拆卸時,應嚴格按照設備安裝和拆卸指南進行,不得野蠻拆卸。
設備的拆卸與包裝將按照甲方技術要求來執行,做到以下幾點:
1、所有設備的拆卸均有相當經驗的工程師拆卸,其他人不得拆卸
2、所有設備的拆卸均用專有的工具拆卸
3、各種設備的配套主輔設備要成套拆卸,各種連接線裝入塑料貸。
4、要按《標記的規范》對設備進行標記。
5、備份并打印系統參數、設備配置,
6、按正常步驟進行關機
7、采取必要的防靜電措施
8、拔出連接到插座上的電源
9、拔出設備和外部聯接的線纜,同時再次檢查并確認線纜上是否已按《標記的規范》 做了標記,是否完好和正確,否則要按《標記的規范》對線纜進行標記。
10、建議將重要設備的 CPU 板、內存板、硬盤拆卸下來,單獨包裝,再集中裝箱運輸。 對每一個拆卸的部件要按《標記的規范》對部件進行標記。
11、將需要拆卸的接插件、電路板卡及其他需分離的部件按規范拆卸下來,并將預先 制定好的標簽準確,牢靠地貼在適當位置。對每一個拆卸的部件要按《標記的規范》對部 件進行標記。
12、將設備的門鎖和啟動控制的鑰匙取下,并做好標記。
13、將設備的門扣鎖住。
14、網絡設備的包裝對其各種接口加以特別保護,以防止在運輸過程中損壞。
15、歸放原則:將屬于此臺設備的線纜和部件獨立地放在一個或幾個紙箱中,并給這 幾個紙箱外部按《標記的規范》進行標記。
搬遷中設備的包裝,以及途中的搬運將依照甲方技術要求中相關規范執行,包括以下幾個方面:
1、各種設備的配套主輔設備要成套搬運,各種連接線和相關的輔件要集中在一個工 作流程中完成,以免遺漏。
2、對于包裝完的包裝物,要按《標記的規范》進行標記。
3、對于有輪腳的設備,應在移動前查看并將輪腳鎖扣松開,以免鎖住產生磨擦震動。
4、設備進行包裝前,應對內外進行適當清潔保養工作,若時間充裕,盡可能的除去設備上面的灰塵。

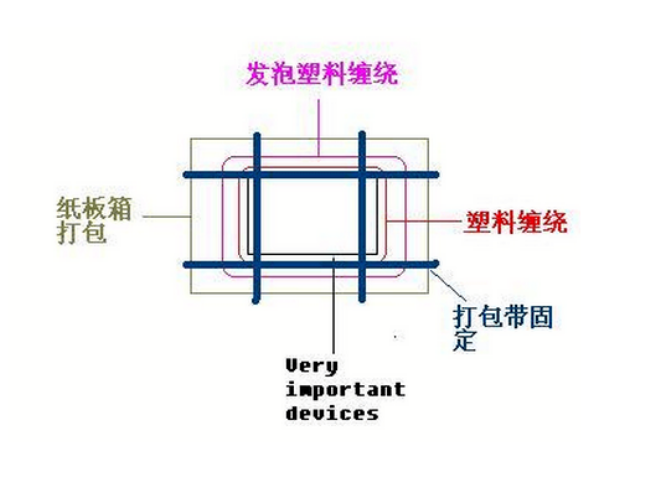

5、對于重要設備可用外部表面保護束縛薄膜在內、外包裝纏繞三圈。
6、事項先確定在最小震動情況下的移動、搬起、抬高、放下,落地的每一步驟的方 案。并進行實際模擬操作。
7、運輸時,所有的設備要求立著放。
8、可前期搬運的設備和物品盡量在前期搬運。
9、設備的運輸和搬運應該找大型的有IT精密設備運輸經驗的運輸公司承擔,包裝也要與運輸公司協商,運輸公司要有明確的責任和工作內容。運輸使用車況良好的封閉式貨 車,技術人員隨車押運。新舊機房,運輸車輛三點間隨時保持通訊暢通,車速限制在60KM 以內安全范圍。
10、設備到達新大樓的機房后,應檢查設備是否完好,并做記錄。 包裝包括(防靜電袋,光纖接頭保護器,標簽紙);在拆除機器時由經驗豐富的技術工程師完成,確保機器不振動,減少出錯機率;運輸過程中采用防震泡沫塑料墊底,兩人 運輸,減少振動 ;對于機器的硬盤我們采取單獨運輸的方式打包運輸,確保數據不丟失; 安裝和連接工作有技術工程師完成,根據連接線上的標簽連接;我們提供備機和備件防止 硬件損壞。

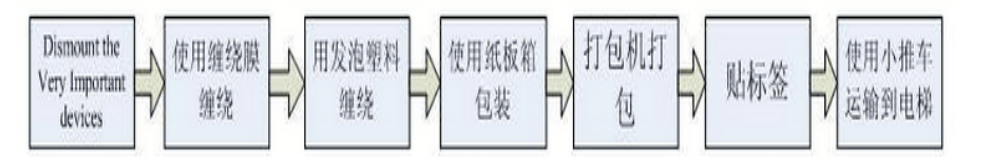

具體設備打包流程示例
n包裝材料使用說明
n塑料纏繞膜防止靜電和潮濕
n發泡塑料防止機器震動,運輸顛簸
n紙板箱防止機器磨損和碰撞
n打包機打包使機器在包裝箱內更穩定
n外標簽提示運輸說明
單件設備打包后效果
重要設備警示標簽
并填寫設備裝箱清單:

1、樓外運輸路線:
由信息和通信中心原機房將所有計算機、網絡設備、服務器、存儲等設備從正門口運輸至綜合辦公大樓8樓機房,整個路程約4公里,道路平坦。首選運輸線路如下圖藍色線纜所示:
2、樓內運輸路線:
設備下架完成打包后,從個機房大門以人工方式運輸到樓下裝車,到綜合辦公大樓后再以人工方式搬運到8樓新的主機房預訂位置安裝。 到達目的地后需要填寫設備運輸交接清單。
1、機柜安裝 新機柜進場替換原有機柜的安裝步驟:
1)拆除原有機柜內的設備,并將老機柜搬移出機房,將新機柜安裝在設計好的位置。
2)在新機柜中按編號,分層次,按規劃的安裝各單位服務器。
3)新機柜按規劃好的位置順序替換老機柜,新機柜中設備擺放按同一網內同一區域 的設備在一起集中部署的原則進行。
4)對于外網網絡機柜更換的步驟是:首先將外網的服務器設備遷移到新機柜,并繼 續使用原有老線路,待新的布線系統完成后將接入交換機安裝在網絡列頭柜中,再更換互 聯網的網絡機柜。
2、上走線橋架安裝

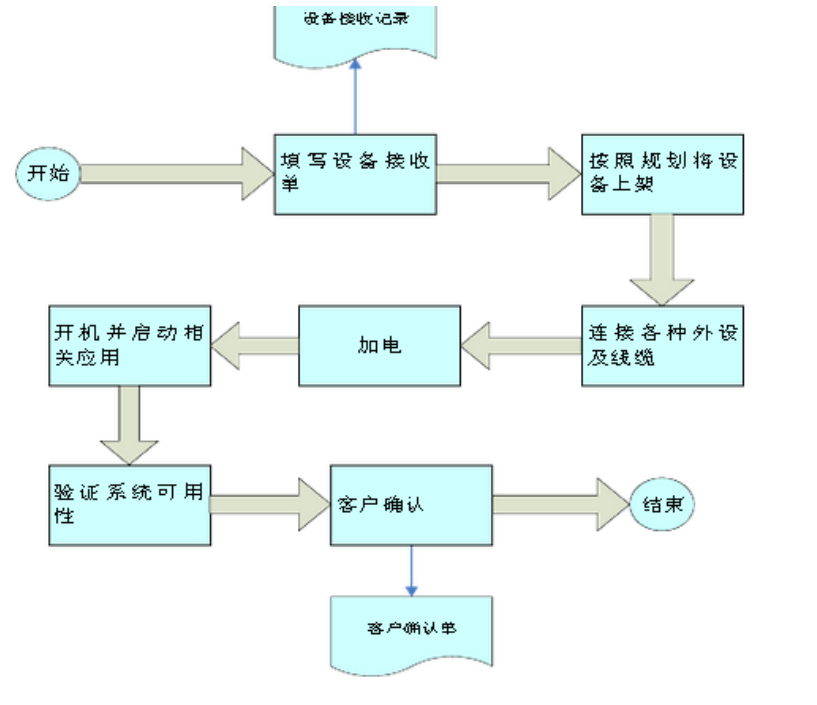

在機柜、服務器重新部署就位后開始安裝上走線橋架,當上走線橋架安裝完畢,新布 線系統敷設完成后,再使用新的線路替換原有線路。保證各服務器設備在更換機柜時可以 在很短的時間內恢復工作。
1、設備安裝上架
(一)設備上架步驟
新機柜安裝在指定位置;
1)檢查設備接口及組件,確定無故障隱患后方可安裝;
2)按同一種應用、同一網內、同一使用單位的設備進行集中布置,按照網絡設備、服務器、存儲及備份設備順序對系統進行恢復安裝;
3)按照支架/導軌、設備的順序安裝至機架上,使用安裝螺絲固定牢固;
4)按照拓撲圖對設備進行線纜的連接;
(二)注意事項
1)設備在安裝時采取必要的防靜電措施,佩戴防靜電手環或在操作前采用洗手、握鐵制器具等以釋放操作人員身上靜電荷,以免發生由于靜電導致的故障。
2)設備安裝時需嚴格按照設備安裝步驟及注意事項進行,避免在設備安裝過程中出現設備故障。
3)設備安裝包括線纜及其他輔助設備的安裝,安裝線纜時,需對應設備接口和線纜接口,對應拓撲圖,將設備線纜按圖連接。
在設備安裝完成,線纜連接完成后,需對設備進行加電,設備加電前應確保設備電纜 等已經連接就位;設備加電前應對機房供電系統進行檢測,確保供電系統正常。
設備加電后,整個網絡系統應已處于運行狀態,此時需對網絡系統的運行狀況進行檢測。檢測步驟如下:
(一)物理線路檢測:
1、對物理線路進行檢測,確保線路連接正常,接口無松動;
2、確保物理線路連接時按照網絡拓撲結構連接。
(二)設備運行狀態檢測:
1、對網絡系統進行檢測,通過 PING、TRACERT 工具等,對網絡路由及通暢情況做檢測,確保網絡路由通暢;
2、按照網絡新拓撲結構,對相應的網絡設備,如路由器,交換機等進行配置,以符合新網絡的運行需求;
3、通過對應的網絡管理軟件或遠程登錄系統,檢測系統運行狀態,確定系統運行正常;
4、配合軟件廠家及用戶對業務軟件運行狀態做檢測,確保業務系統運行正常。
北京工廠弱電數據中心機房工程建設需求說明書-凱源恒潤北京監控安裝工程公司
北京工廠弱電數據中心機房工程建設需求說明書-凱源恒潤北京監控安裝工程公司 機房概述 ...
2025-09-3043
北京智能化弱電系統工程設備搬遷有哪些步驟?凱源恒潤北京監控安裝工程公司分享機房弱電設備搬遷注意事項!
北京智能化弱電系統工程設備搬遷有哪些步驟?凱源恒潤北京監控安裝工程公司分享機房弱電設備搬遷...
2025-09-03173
北京五星級酒店智能化弱電系統安裝找凱源恒潤北京監控安裝工程公司,技術精湛經驗豐富業內領先!
北京五星級酒店智能化弱電系統安裝找凱源恒潤北京監控安裝工程公司,技術精湛經驗豐富業內領先!...
2025-08-22257
北京高速公路服務區管理與安防監控子系統有哪些?凱源恒潤北京監控安裝工程公司為您分享!
北京高速公路服務區管理與安防監控子系統有哪些?凱源恒潤北京監控安裝工程公司為您分享! ...
2025-08-10234
